DESBALANCE EN EL
PAGO A LA CONTRATISTA EN LA EJECUCION DE LA OBRA: “RECUPERACION DE LA INSTITUCION EDUCATIVA
No 88070 CON CODIGO LOCAL 036443-
CODIGO ARCC 2735 LUPAHUARI – DISTRITO
MACATE – PROVINCIA SANTA – REGION ANCASH”
QUE AL FINALIZAR
EL AÑO PASADO (2021) LA MUNICIPALIDAD DE MACATE GIRO VARIAS VALORIZACIONES AL
CONSORCIO CONSTRUCTOR EDUCATIONAL
HACIENDO UN MONTO ACUMULADO ANUAL DE S/ 2, 581,124 QUE HACE UN AVANCE DE VALORIZACION ECONOMICA AL 90 % DE UN CONTRATO DE S/ 2, 877,117 SEGÚN LA
PAGINA DEL MINISTERIO DE ECONOMIA Y FINANZAS MEF.
PERO EN REALIDAD
EL AVANCE FISICO DE DICHA CONSTRUCCION ES
MENOR AL 75%, Y NO COMO SEÑALA EL SUPERVISOR ING ELOY ANDRE MILLA ALVAREZ, QUE LA
OBRA ESTA AL 75%.
AL FINAL SE DEMUESTRA
QUE EXISTE DESBALANCE, SEGÚN INSPECCION QUE HIZO EL SR FELIPE CHAUCA HUARAZ
SUBPREFECTO DEL DISTRITO DE MACATE. REALIZADO EL DIA LUNES 31 DE ENERO DEL AÑO 2022
ACOMPAÑADA DE LA SRA NARDA GONZALES SOLIS JUEZ DE PAZ DEL CASERIO DE LUPAHUARI.
MONTO DE LA
INVERSION:
S/ 2, 877,117
SOLES
CONTRATISTA:
CONSORCIO
CONSTRUCTOR EDUCATIONAL
REPRESENTANTE
LEGAL
JERSHON LUIS GUANILO
VILLANUEVA DNI No 47269239
OPERADOR
TRIBUTARIO
CONSORCIO
CONSTRUCTOR EDUCATIONAL
INTEGRANTES
DEL CONSORCIO:
• CRISTINA CONDEZO CONTRATISTAS
EMPRESA INDIVIDUAL DE RESPONSABILIDAD LIMITADA
RUC: 20489528283
DOMICILIO AV
SIMON BOLIVAR MZ E LOTE 03 URB SAN JUAN
- YANACANCHA - PROVINCIA PASCO –
PASCO
GERENTE GENERAL:
CRISTIAN ABEL DEUDOR CONDEZO DNI: No 46981356
• CORPORACION EMPRESARIAL DAYMAX S
.A.C.
RUC: 20569325260
DOMICILIO JR
HUANCAVELICA No 715 FLORIDA BAJA – DISTRITO
CHIMBOTE – PROVINCIA SANTA –
ANCASH
GERENTE GENERAL:
GABRIEL ENRIQUE PEREYRA
1 ¿CUAL SERIA LA
PRESUNTA IRREGULARIDAD?
- LA CONSTRUCCION DE LA IE, SE
EJECUTA EN TERRENO DE PROPIEDAD PRIVADA
- SE PAGA POR UN AVANCE NO REAL EN LA CONSTRUCCION DE LA OBRA
- NO HAY CUMPLIMIENTO EN LAS FECHAS
DE EJECUCION DE OBRA QUE ES DE 180 DIAS CALENDARIOS, SE INICIO EL 07 AGOSTO 2021 Y DEBIO TERMINAR EL 07 DE
ENERO 2022 SEGÚN CONTRATO Y LETRERO
- NO HAY CUMPLIMIENTO EN LAS
FECHAS DE SUPERVISION DE OBRA QUE ES DE 180 DIAS CALENDARIOS, SE INICIO EL 07 AGOSTO 2021 Y DEBIO TERMINAR EL 07 DE ENERO 2022.
- LA BUENA PRO DE LA SUPERVISION LA
GANO EL ING LEONARDO FRANKO VILCHEZ CASTILLO Y NO EL ING ELOY ANDRE MILLA
ALVAREZ
- LOS TRABAJADORES NO TIENEN
IMPLEMENTOS DE SEGURIDAD
- NO EXISTEN SERVICIOS HIGIENICOS
PORTATILES
- NO HAY CERCO PERIMETRICO
2 ¿CUANDO Y DONDE
SE HABRIA PRODUCIDO?
- SE PRODUCE EN EL TIEMPO DE
EJECUCION DESDE EL 07 DE JULIO 2021 A LA FECHA DEL LUNES 31 DE ENERO 2022
- SE CONSTRUYE EN LOS TERRENOS PROPIEDAD DE LA FAMILIA GONZALES SOLIS, EN LA
PLAZUELA DEL CASERIO DE LUPAHUARI
3 ¿COMO PODRIA
SER COMPROBADO?
- SEGÚN ACTA DE CONSTATACION DEL DIA LUNES 31 DE ENERO DEL AÑO 2022, HECHO
POR EL SR FELIPE CHAUCA HUARAZ
SUBPREFECTO DISTRITAL DE MACATE, LA
SRA NARDA GONZALES SOLIS JUEZ DE
PAZ DEL SECTOR LUPAHUARI, EL ING ELOY ANDRE MILLA ALVAREZ COMO SUPERVISOR; DECLARO EL SUPERVISOR QUE LA
OBRA TIENE UN AVANCE DEL 75%, PERO CONSTANTANDO LOS PAGOS DEL PORTAL CONSULTA

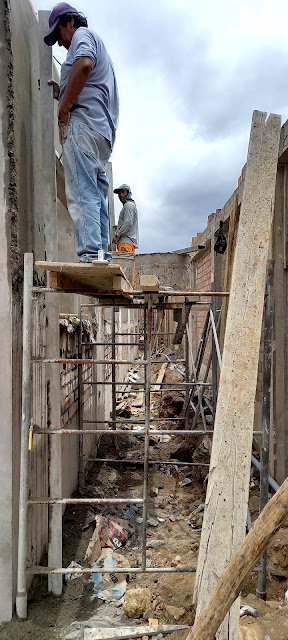

AMIGABLE DEL MEF (MINISTERIO DE ECONOMIA Y FINANZAS) LA OBRA TIENE UN PAGO DEL 90%. PERO SI LO COMPROBAMOS CON LAS FOTOS Y VIDEOS
ADJUNTOS, SE OBSERVA QUE LA CONSTRUCCION DE LA IE No 88070 NO REPRESENTA EL
REAL AVANCE QUE EL SUPERVISOR
MENCIONA. PODRIA SER MENOS DEL 75%, ENTONCES COMO SE PAGO.
- SE COMPRUEBA LA PROPIEDAD DE LOS
TERRENOS CON LA DECLARACION DE LA SRA
NARDA GONZALES SOLIS, JUEZ DE PAZ DEL SECTOR DE LUPAHUARI.

- FOTOS Y VIDEOS ADJUNTOS DEL
DIA LUNES 31 DE ENERO DEL AÑO 2022.
